8月26日,檢修中心傳來喜訊,電氣專業圓滿完成17大項既定消缺檢修項目,提前兩天完成此次消缺檢修任務。
消缺檢修工作開始后,按照中心統一安排,電氣專業共領取到17大項消缺檢修任務。面對檢修范圍廣、時間緊迫、任務繁重、人員緊張等問題,為確保檢修工期,電氣專業提前部署,合理組織,根據具體檢修項目,制定任務圖和時間表,對整體任務進行細化分解、量化安排、責任到人。

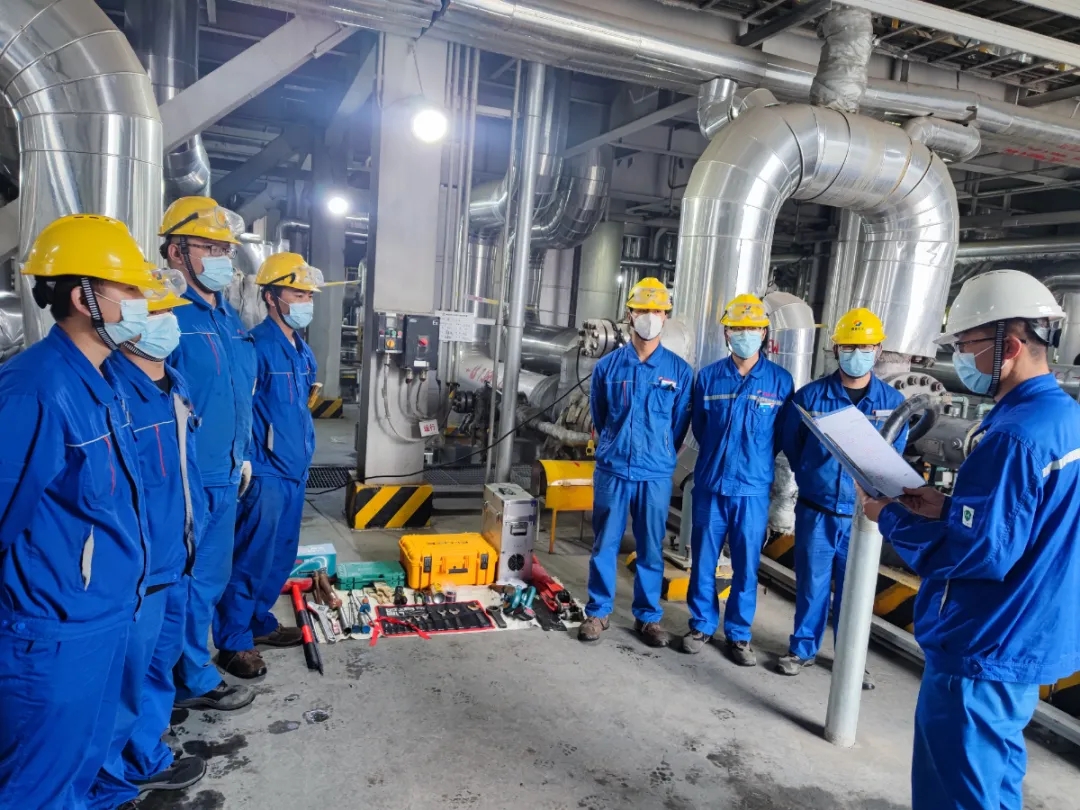

檢修開工以來,中心領導和專業負責人每天盯在現場,對每個項目進行現場跟蹤,把控檢修進度,落實檢修工藝要求,對檢修過程進行“全過程、全覆蓋”動態監督。同時,堅持每日召開檢修協調會,對于重點檢修項目,從計劃內容、前期準備、安全管理、文明檢修、工作進度到質量驗收均進行詳細的安排,從而做到對每日的檢修工作“有計劃、有安排、有跟蹤、有落實”。
而在消缺檢修中,全體奮戰在一線的檢修人員全力以赴,加班加點,先后完成了12間隔的110Kv GIS 設備、33套UPS系統、22組蓄電池的試驗,完成了4臺110kV油浸式變壓器、2臺發電機、268臺10kV開關柜、62臺干式變壓器、90臺10kV電動機、194臺低壓電動機的消缺檢修及隱患排查等任務。這一組組數字的背后,體現出每一名電氣專業人員勇于擔當、強化執行的工作作風和苦干實干的工作精神。
正是在大家的共同努力下,原本計劃20天的消缺檢修工作,電氣專業在18天內提前兩天圓滿完成了各項任務,也為后續各裝置“安穩長環滿優”運行,提供了堅實的電力保障,為檢修中心每一個電氣專業人點贊!也為公司每一個奮戰在消缺檢修一線的人員點贊!大家辛苦了!
